Aufgabenbeschränkungen für Handhabung

Aufgabenbeschränkungen werden verwendet, um den Zeitplan eines Microsoft -Projekts zu definieren und zu definieren, wann Aufgaben gestartet oder abgeschlossen werden sollten. Einschränkungen können flexibel sein - so bald wie möglich oder so spät wie möglich - oder unflexibel. Unflexible Einschränkungen sind an bestimmte Daten gebunden.

Mit Einschränkungen arbeiten

Die Eigenschaften ConstraintDate und ConstraintType werden von der Aufgabe Klasse aufgedeckt, um Einschränkungen zu verarbeiten:

Setzen Sie Einschränkungen im Microsoft -Projekt ein

Einschränkungen im Microsoft -Projekt festlegen:

  1. Wählen Sie im Menü Ansicht Wählen Sie Weitere Ansichten und dann Aufgabeneintragsformular.
  2. Doppelklicken Sie auf die Aufgabe des Aufgabeneintragsformulars.
  3. Wählen Sie die Registerkarte Voraber.
  4. Legen Sie eine Einschränkung fest, indem Sie eine Option aus der Liste Einschränkungstyp und ein Datum für die Liste Einschränkung Datum Liste auswählen.

Setzen Sie Einschränkungen im Microsoft -Projekt ein

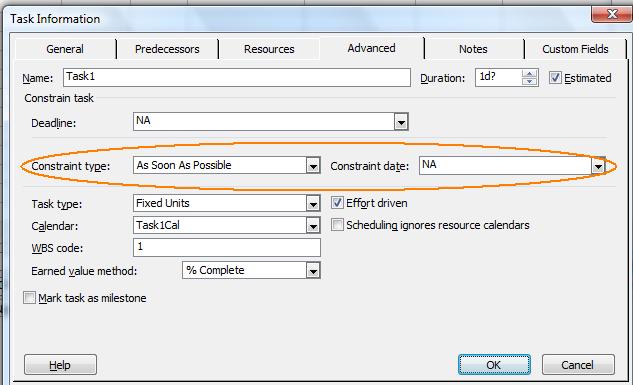

Aktualisieren von Aufgabenbeschränkungen im Microsoft -Projekt

Setzen Sie Einschränkungen mit Aspose.Tasks

Das Einschränkungsdatum ist na, wenn der Einschränkungstyp so bald wie möglich oder so spät wie möglich ** ist. Für Datumswerte, die NA entsprechen, verwendet ASPOST.Tasks den Wert “1/1/2000” in der Bewertungsversion und datetime.minValue für das lizenzierte Produkt. Im folgenden Fall nehmen wir eine Quellprojektdatei als Eingabe an und wenden jeweils verschiedene Arten von Einschränkungen für verschiedene Aufgaben an. Die folgenden Code -Beispiele zeigen die Anwendung verschiedener Einschränkungen und die damit verbundene Schnappscheide des Ergebniss für jeden Fall.

Die Eingabedatei

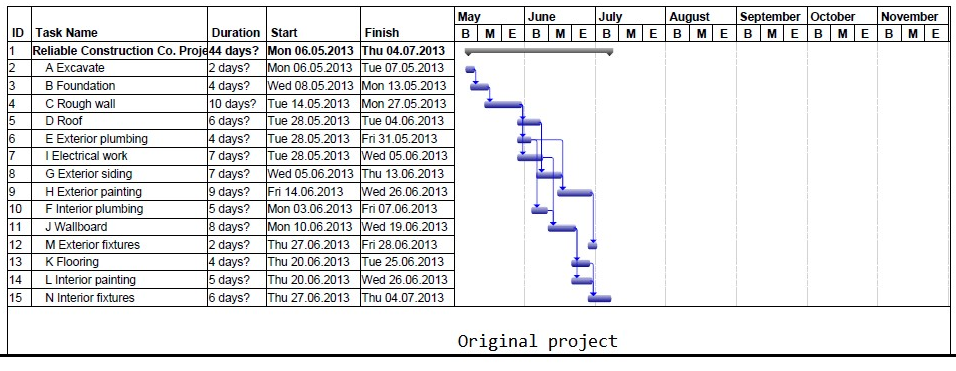

Bearbeiten Sie die MPP -Datei mit Aufgabenbeschränkungen im Microsoft -Projekt

Die folgenden Code -Stichproben setzen den Einschränkungs -Typ fest, der nicht früher startet als.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.StartNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 3, 9, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

Output file with Start No Earlier Than constraint

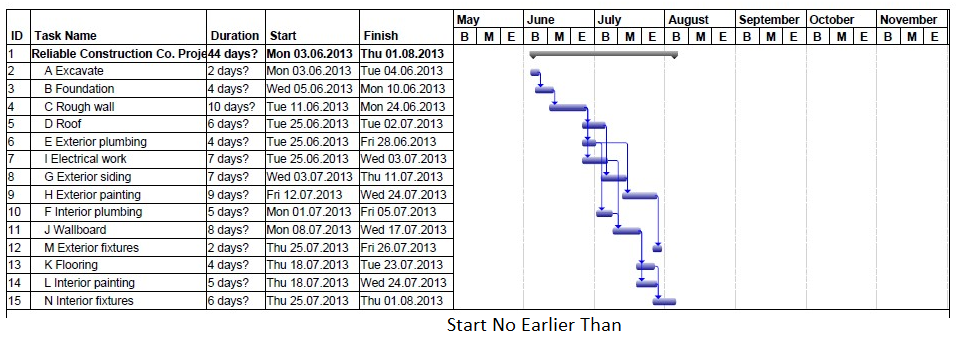

save MPP file with task constraints in Microsoft Project

The code samples below set the constraint type set to Finish No Earlier Than.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.FinishNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

Output file showing Finish No Earlier Than constraint

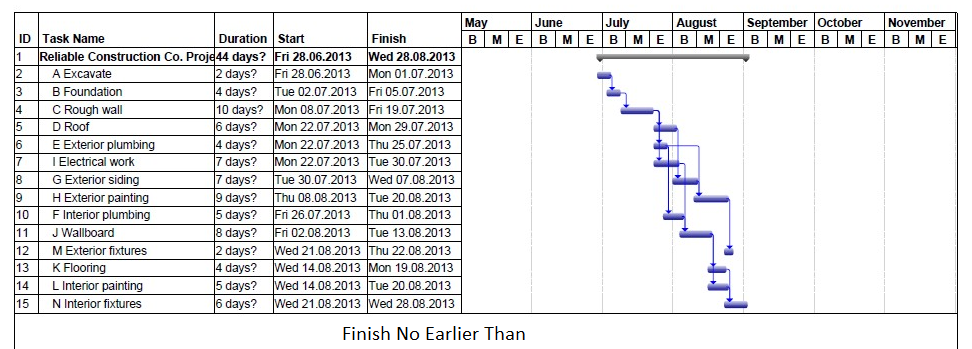

Finish No Earlier Than task constraint in Microsoft Project

The code samples below set the constraint type set to Must Start On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Start On for task with Id 2
 5Task roof = project.getRootTask().getChildren().getById(2);
 6roof.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10roof.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustStartOn_out.pdf", options);

Output file showing Must Start On constraint

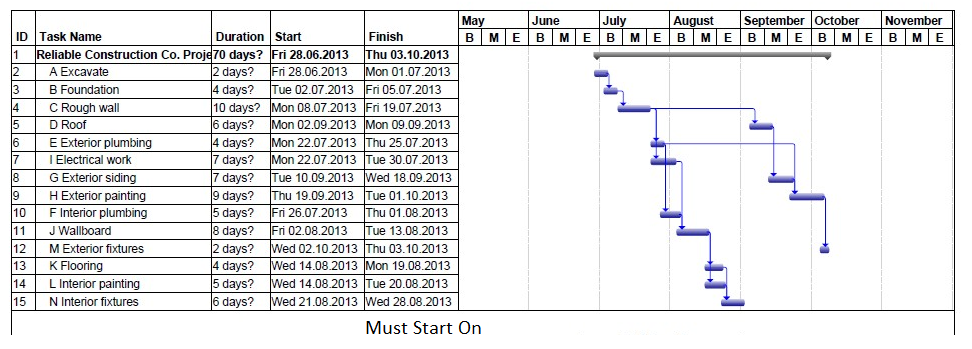

Must Start On task constraint in Microsoft Project

The code samples below set the constraint type set to As Late As Possible.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint As Late As Possible for task with Id 11
 5Task wallBoard = project.getRootTask().getChildren().getById(11);
 6wallBoard.set(Tsk.CONSTRAINT_TYPE, ConstraintType.AsLateAsPossible);
 7
 8// Save project as pdf
 9SaveOptions options = new PdfSaveOptions();
10options.setStartDate(project.get(Prj.START_DATE));
11options.setTimescale(Timescale.ThirdsOfMonths);
12project.save(dataDir + "project_AsLateAsPossible_out.pdf", options);

Output file showing As Late As Possible constraint

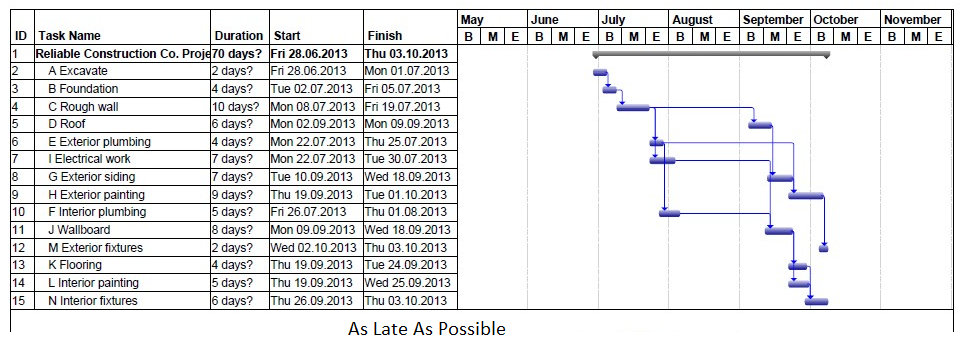

As Late As Possible task constraint in Microsoft Project

The code sample below shows the constraint type set to Must Finish On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Finish On for task with Id 15
 5Task interiorFixtures = project.getRootTask().getChildren().getById(15);
 6interiorFixtures.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 9, 21, 18, 0, 0);
10interiorFixtures.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustFinishOn_out.pdf", options);

Output file showing Must Finish On constraint

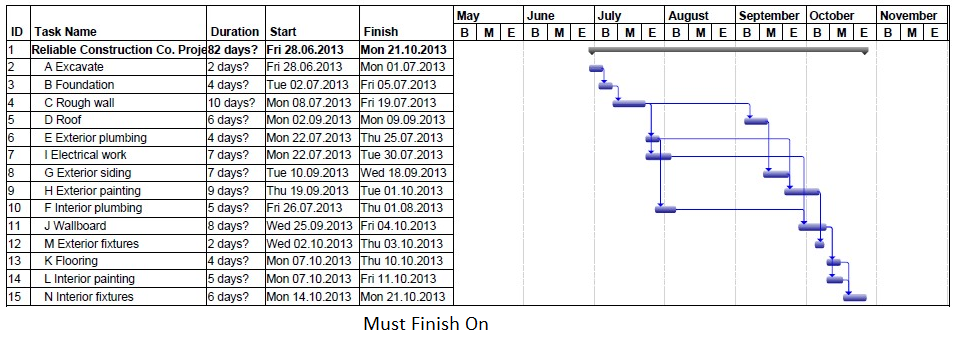

Must Finish On task constraint in Microsoft Project

Getting Constraints

This code sample displays any constraints found when traversing the tasks in the project to a command window.

 1Project project = new Project(dataDir + "Project2.mpp");
 2
 3// Create a ChildTasksCollector instance
 4ChildTasksCollector collector = new ChildTasksCollector();
 5
 6// Collect all the tasks from RootTask using TaskUtils
 7TaskUtils.apply(project.getRootTask(), collector, 0);
 8
 9// Parse through all the collected tasks
10for (Task tsk1 : collector.getTasks())
11{
12    if (tsk1.get(Tsk.CONSTRAINT_DATE).toString() == "1/1/2000")
13        System.out.println("NA");
14    else
15        System.out.println(tsk1.get(Tsk.CONSTRAINT_DATE).toString());
16
17    System.out.println(tsk1.get(Tsk.CONSTRAINT_TYPE).toString());
18}
