Umgang mit Abweichungen
Contents
[
Hide
Show
]Eine Arbeitsvarianz ist der Unterschied zwischen der geschätzten Arbeit (der Basislinie) und der tatsächlichen Arbeit.
Umgang mit Abweichungen
Das von der Ressource Klasse aufgedeckte Arbeitsvarianzeigentum übernimmt die Varianz in der Arbeit:
- Arbeitsvarianz: Der Unterschied einer Projektressource von der Basisarbeit (doppelt).
Microsoft -Projektansicht der Ressourcenarbeitsvarianz
Um die Ressourcenarbeitsvarianz im Microsoft -Projekt anzuzeigen:
- Gehen Sie auf dem Ressourcenblatt zum Menü einfügen und wählen Sie Spalte.
- Fügen Sie die Varianzspalte hinzu.

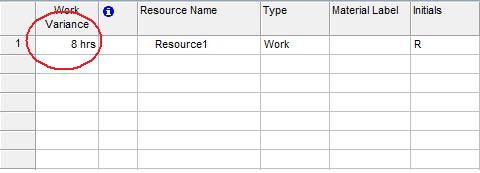

Varianz im Microsoft -Projekt
Ressourcenarbeitsvarianz in aspose.Tasks erhalten
Die folgenden Beispiele zeigen, wie die Ressourcenarbeitsvarianz mit Aspose.Tasks erhält.
1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
2// The path to the documents directory.
3String dataDir = Utils.getDataDir(HandleVariances.class);
4
5Project project = new Project();
6Task task = project.getRootTask().getChildren().add("Task");
7java.util.Calendar cal = java.util.Calendar.getInstance();
8cal.set(2014, 2, 15, 8, 0, 0);
9project.set(Prj.START_DATE, cal.getTime());
10task.set(Tsk.DURATION, project.getDuration(2));
11
12project.setBaseline(BaselineType.Baseline);
13cal.set(2013, 11, 29, 8, 0, 0);
14task.set(Tsk.START, cal.getTime());
15cal.set(2013, 11, 27, 8, 0, 0);
16task.set(Tsk.STOP, cal.getTime());
