Manejo de limitaciones de tareas

Las restricciones de tareas se utilizan para definir el horario de un proyecto de Microsoft Project y definir cuándo deben iniciarse o terminarse las tareas. Las restricciones pueden ser flexibles: comenzar o terminar lo antes posible o lo más tarde posible, o inflexible. Las restricciones inflexibles están vinculadas a fechas específicas.

Trabajar con restricciones

Las propiedades de restricción y de restricción se exponen por la clase tarea para manejar restricciones:

Configuración de restricciones en Microsoft Project

Para establecer restricciones en el proyecto Microsoft:

  1. En el menú Ver, seleccione más vistas y luego Formulario de entrada de tarea.
  2. Haga doble clic en una tarea en el formulario de entrada de tareas.
  3. Seleccione la pestaña Avance.
  4. Establezca una restricción seleccionando una opción en la lista Tipo de restricción y una fecha para la lista Fecha de restricción.

Configuración de restricciones en Microsoft Project

Actualización de restricciones de tareas en el proyecto Microsoft

Configuración de restricciones con Aspose.Tasks

La fecha de restricción es NA cuando el tipo de restricción es lo antes posible o lo más tarde posible. Para valores de fecha iguales a NA, Aspose.Tasks usa el valor “1/1/2000” en la versión de evaluación y DateTime.MinValue para el producto con licencia. En el siguiente caso, tomamos un archivo de proyecto fuente como una entrada y aplicamos diferentes tipos de restricciones en varias tareas en cada caso. Las siguientes muestras de código muestran la aplicación de diferentes tipos de restricciones y la instantánea acompañada del resultado para cada caso.

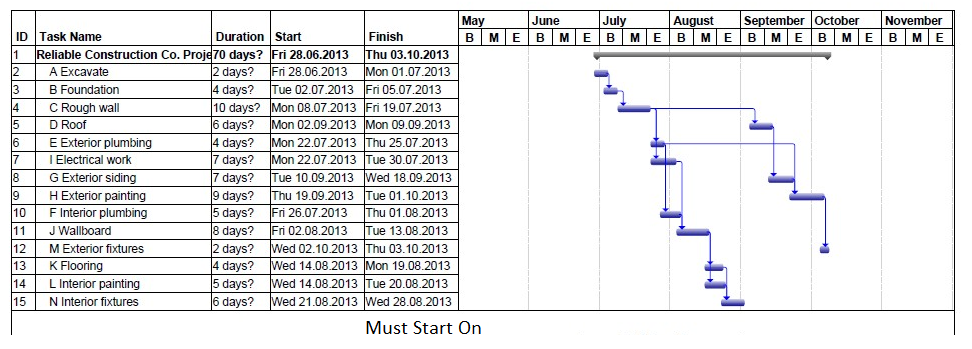

El archivo de entrada

Editar archivo MPP con restricciones de tareas en el proyecto Microsoft

Las muestras de código a continuación establecen el tipo de restricción establecido en inicio no antes.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.StartNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 3, 9, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

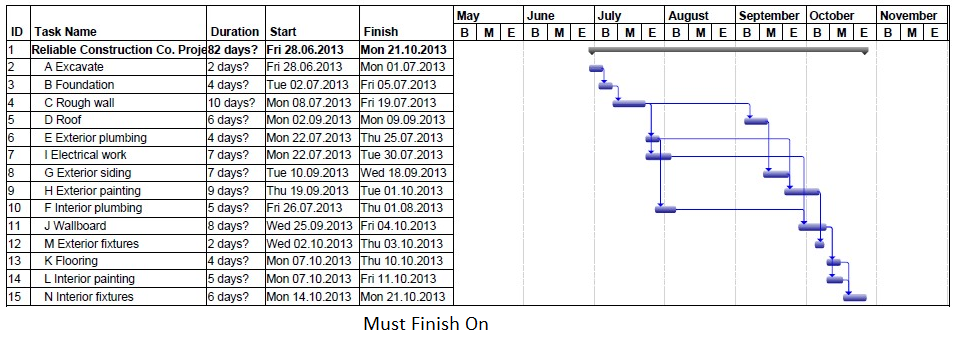

Output file with Start No Earlier Than constraint

save MPP file with task constraints in Microsoft Project

The code samples below set the constraint type set to Finish No Earlier Than.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.FinishNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

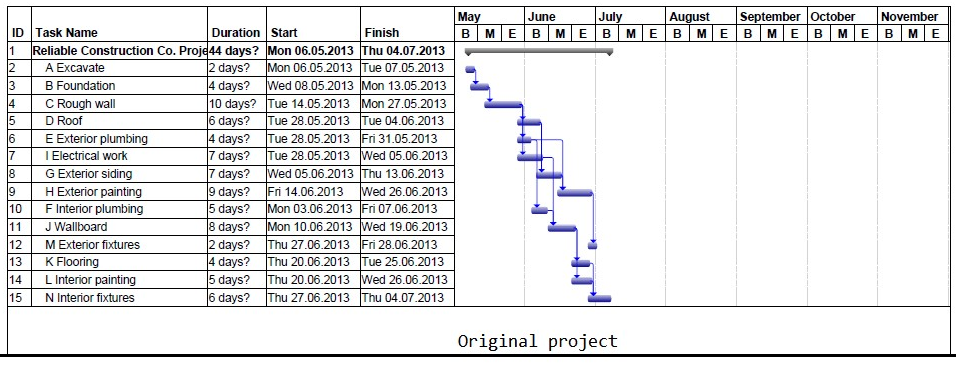

Output file showing Finish No Earlier Than constraint

Finish No Earlier Than task constraint in Microsoft Project

The code samples below set the constraint type set to Must Start On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Start On for task with Id 2
 5Task roof = project.getRootTask().getChildren().getById(2);
 6roof.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10roof.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustStartOn_out.pdf", options);

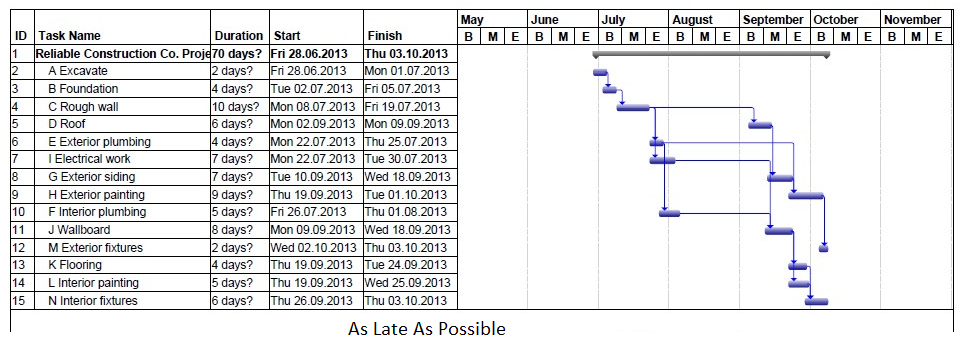

Output file showing Must Start On constraint

Must Start On task constraint in Microsoft Project

The code samples below set the constraint type set to As Late As Possible.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint As Late As Possible for task with Id 11
 5Task wallBoard = project.getRootTask().getChildren().getById(11);
 6wallBoard.set(Tsk.CONSTRAINT_TYPE, ConstraintType.AsLateAsPossible);
 7
 8// Save project as pdf
 9SaveOptions options = new PdfSaveOptions();
10options.setStartDate(project.get(Prj.START_DATE));
11options.setTimescale(Timescale.ThirdsOfMonths);
12project.save(dataDir + "project_AsLateAsPossible_out.pdf", options);

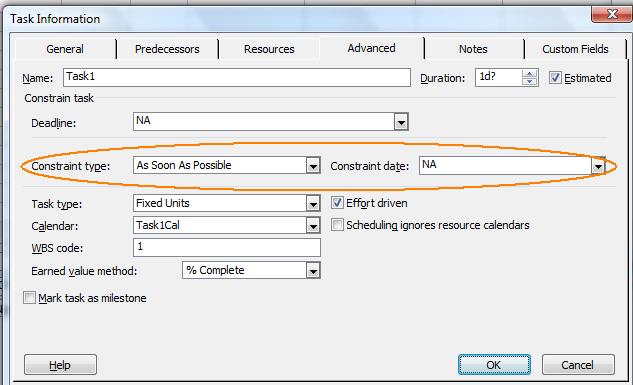

Output file showing As Late As Possible constraint

As Late As Possible task constraint in Microsoft Project

The code sample below shows the constraint type set to Must Finish On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Finish On for task with Id 15
 5Task interiorFixtures = project.getRootTask().getChildren().getById(15);
 6interiorFixtures.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 9, 21, 18, 0, 0);
10interiorFixtures.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustFinishOn_out.pdf", options);

Output file showing Must Finish On constraint

Must Finish On task constraint in Microsoft Project

Getting Constraints

This code sample displays any constraints found when traversing the tasks in the project to a command window.

 1Project project = new Project(dataDir + "Project2.mpp");
 2
 3// Create a ChildTasksCollector instance
 4ChildTasksCollector collector = new ChildTasksCollector();
 5
 6// Collect all the tasks from RootTask using TaskUtils
 7TaskUtils.apply(project.getRootTask(), collector, 0);
 8
 9// Parse through all the collected tasks
10for (Task tsk1 : collector.getTasks())
11{
12    if (tsk1.get(Tsk.CONSTRAINT_DATE).toString() == "1/1/2000")
13        System.out.println("NA");
14    else
15        System.out.println(tsk1.get(Tsk.CONSTRAINT_DATE).toString());
16
17    System.out.println(tsk1.get(Tsk.CONSTRAINT_TYPE).toString());
18}
