Trabajar con calendarios
Crear un calendario
Los calendarios en Microsoft Project definen el tiempo laborable y no laborable, lo que impacta directamente en la programación de tareas y disponibilidad de recursos. En Aspose.Tasks para .NET, los calendarios pueden crearse utilizando la clase
Calendar
, que ofrece tres sobrecargas de constructor:
Calendar()
– Inicializa un calendario por defecto.Calendar(int id)
– Inicializa un calendario con un ID específico.Calendar(string name)
– Inicializa un calendario con un nombre determinado.
El siguiente ejemplo muestra cómo instanciar calendarios usando cada constructor. Una vez generados, los calendarios pueden visualizarse en Microsoft Project accediendo a Proyecto > Información del proyecto.

Información del proyecto mostrando los calendarios
1// Create a project instance
2Project project = new Project();
3
4// New calendar can be added to a project's calendar collection using the collection's Add method.
5Calendar cal1 = project.Calendars.Add("New Info");
6Calendar cal2 = project.Calendars.Add("no name");
7Calendar cal3 = project.Calendars.Add("cal3");
8
9project.Save("CreatingCalendar_out.Xml", SaveFileFormat.XML);
Definir días laborables para un calendario
La colección
Days
de la clase Calendar
representa los días laborables y sus intervalos de tiempo asociados. Las definiciones de los días laborables se modelan mediante las clases
WeekDay
y
WorkingTime
.
Los desarrolladores pueden usar CreateDefaultWorkingDay()
para establecer el horario estándar para un día específico, o definir intervalos personalizados con las propiedades FromTime
y ToTime
.
El siguiente ejemplo define de lunes a jueves como días laborables estándar y el viernes con un horario personalizado. Para verificar el resultado en Microsoft Project, vaya a Herramientas > Cambiar tiempo laborable.

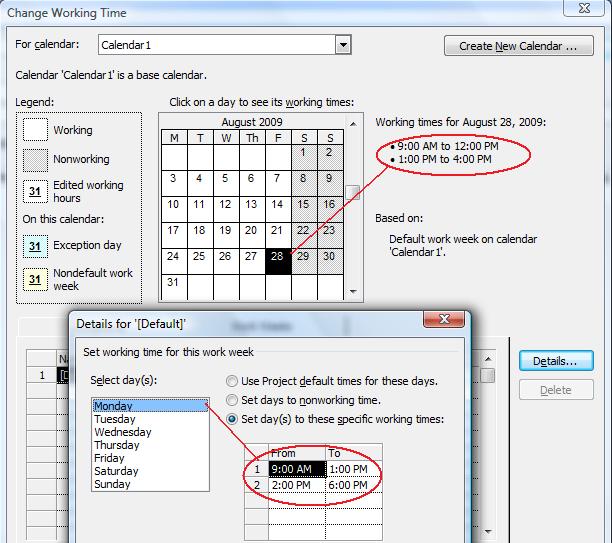

Definir días laborables en Microsoft Project
1// This example shows how Aspose.Tasks API can be used to define a new Calendar, add week days to it and define working times for days
2// Create a project instance
3Project project = new Project();
4
5// Define Calendar
6Calendar cal = project.Calendars.Add("Calendar1");
7
8// Add working days monday through thursday with default timings
9cal.WeekDays.Add(WeekDay.CreateDefaultWorkingDay(DayType.Monday));
10cal.WeekDays.Add(WeekDay.CreateDefaultWorkingDay(DayType.Tuesday));
11cal.WeekDays.Add(WeekDay.CreateDefaultWorkingDay(DayType.Wednesday));
12cal.WeekDays.Add(WeekDay.CreateDefaultWorkingDay(DayType.Thursday));
13cal.WeekDays.Add(new WeekDay(DayType.Saturday));
14cal.WeekDays.Add(new WeekDay(DayType.Sunday));
15
16// Set friday as short working day
17WeekDay myWeekDay = new WeekDay(DayType.Friday);
18
19// Sets working time. Only time part of DateTime is important
20WorkingTime wt1 = new WorkingTime();
21wt1.FromTime = new DateTime(1, 1, 1, 9, 0, 0, 0);
22wt1.ToTime = new DateTime(1, 1, 1, 12, 0, 0, 0);
23WorkingTime wt2 = new WorkingTime();
24wt2.FromTime = new DateTime(1, 1, 1, 13, 0, 0, 0);
25wt2.ToTime = new DateTime(1, 1, 1, 16, 0, 0, 0);
26myWeekDay.WorkingTimes.Add(wt1);
27myWeekDay.WorkingTimes.Add(wt2);
28myWeekDay.DayWorking = true;
29cal.WeekDays.Add(myWeekDay);
30
31project.Save("Project_DefineCalendarWeekdays_out.xml", SaveFileFormat.XML);
Reemplazar un calendario
Los calendarios base sirven como plantillas para la planificación de tareas y recursos. Aspose.Tasks permite reemplazar un calendario existente accediendo a
CalendarCollection
a través del objeto
Project
.
Los tipos de calendario base compatibles incluyen:
- Estándar: lunes a viernes, de 08:00 a 17:00.
- 24 horas: utilizado para horarios de trabajo continuos.
- Turno nocturno: de lunes por la noche a sábado por la mañana, de 23:00 a 08:00.
El siguiente ejemplo muestra cómo eliminar un calendario existente y agregar uno nuevo estándar a la colección.
1// Create project
2Project project = new Project("New Project.mpp");
3
4// Access project calendars
5CalendarCollection calColl = project.Calendars;
6foreach (Calendar myCalendar in calColl)
7{
8 if (myCalendar.Name == "TestCalendar")
9 {
10 // Remove calendar
11 calColl.Remove(myCalendar);
12 }
13}
14
15// Add new calendar
16Calendar newCalendar = calColl.Add("TestCalendar");
17project.Save("ReplaceCalendar_out.mpp", SaveFileFormat.MPP);
Crear un calendario estándar
Un calendario estándar define los días y horas laborales por defecto comúnmente utilizados en cronogramas de proyectos. Aspose.Tasks proporciona dos métodos estáticos para facilitar esto:
MakeStandardCalendar()
– Crea un nuevo calendario con configuración estándar.MakeStandardCalendar(Calendar cal)
– Convierte un calendario existente a estándar.
Para ver el resultado en Microsoft Project, utilice Herramientas > Cambiar tiempo laborable.

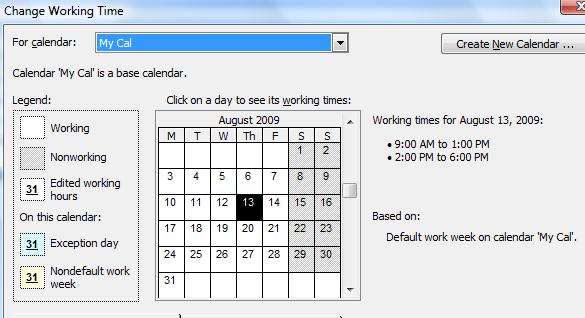

El cuadro de diálogo Cambiar tiempos laborables muestra el calendario estándar utilizado por el proyecto
1// Create a project instance
2Project project = new Project();
3
4// Define Calendar and make it standard
5Calendar cal1 = project.Calendars.Add("My Cal");
6Calendar.MakeStandardCalendar(cal1);
7
8project.Save("Project_MakeStandardCalendar_out.xml", SaveFileFormat.XML);
Guardar los datos de calendario actualizados en MPP
Aspose.Tasks permite actualizar las definiciones de calendario y guardarlas nuevamente en un archivo MPP. El proceso implica:
- Cargar el archivo MPP existente.
- Modificar la colección de calendarios (agregar, actualizar).
- Guardar el proyecto actualizado en disco.
El siguiente ejemplo demuestra cómo agregar un nuevo calendario y escribirlo de nuevo en el archivo MPP original.
1Project project = new Project("New Project.mpp");
2Calendar cal = project.Calendars.GetByUid(3);
3
4// Update the calendar information
5Calendar.MakeStandardCalendar(cal);
6cal.Name = "Test calendar";
7CalendarException exc = new CalendarException();
8exc.FromDate = DateTime.Now;
9exc.ToDate = DateTime.Now.AddDays(2);
10exc.DayWorking = true;
11
12WorkingTime wt1 = new WorkingTime();
13wt1.FromTime = new DateTime(10, 1, 1, 9, 0, 0);
14wt1.ToTime = new DateTime(10, 1, 1, 13, 0, 0);
15
16WorkingTime wt2 = new WorkingTime();
17wt2.FromTime = new DateTime(10, 1, 1, 14, 0, 0);
18wt2.ToTime = new DateTime(10, 1, 1, 19, 0, 0);
19
20WorkingTime wt3 = new WorkingTime();
21wt3.FromTime = new DateTime(10, 1, 1, 20, 0, 0);
22wt3.ToTime = new DateTime(10, 1, 1, 21, 0, 0);
23
24exc.WorkingTimes.Add(wt1);
25exc.WorkingTimes.Add(wt2);
26exc.WorkingTimes.Add(wt3);
27cal.Exceptions.Add(exc);
28
29CalendarException exc2 = new CalendarException();
30exc2.FromDate = DateTime.Now.AddDays(7);
31exc2.ToDate = exc2.FromDate;
32exc2.DayWorking = false;
33cal.Exceptions.Add(exc2);
34
35project.Set(Prj.Calendar, cal);
