Faire face aux variances de travail
Contents
[
Hide
Show
]Gestion des variances
La classe ResourceSeashishage expose plusieurs propriétés pour gérer la variance dans les valeurs de référence d’une affectation et le coût réel, la date de début, les données de fin et le travail:
- Costvariance gère la variance du coût par rapport à la base de référence d’une affectation (double).
- StartVariance gère la variance de la date de début par rapport à une ligne de référence (entier).
- Finishvariance gère la variance de la date de fin par rapport à une ligne de référence (entier).
- Workvariance gère la variance de travail contre la ligne de base d’une affectation (double).
Pour voir les variances d’attribution des ressources dans le projet Microsoft:
- Sur l’écran d’utilisation des tâches, sélectionnez Insérer et dix colonnes.
- Ajoutez les colonnes souhaitées.

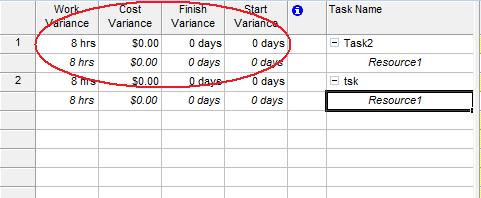

Colonnes de variance ajoutées dans Microsoft Project
Obtenir une variance d’affectation dans Aspose.Tasks
L’exemple suivant montre comment obtenir la variance de travail des ressources en utilisant Aspose.Tasks.
1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
2// The path to the documents directory.
3String dataDir = Utils.getDataDir(DealingVariances.class);
4
5Project project = new Project(dataDir + "project5.mpp");
6
7for (ResourceAssignment ra : project.getResourceAssignments()) {
8 System.out.println(ra.get(Asn.WORK_VARIANCE));
9 System.out.println(ra.get(Asn.COST_VARIANCE));
10 System.out.println(ra.get(Asn.START_VARIANCE));
11 System.out.println(ra.get(Asn.FINISH_VARIANCE));
12}
