割り当てコストの管理
Contents
[
Hide
Show
]割り当てコストの管理
ResourceAsSignmentクラスは、割り当てコストの管理に使用されるいくつかのプロパティを公開します。
- コストは、割り当ての総プロジェクトコスト(小数)を表します。
- BCWPは、課題の予算化された作業コストを表しています(2倍)。
- BCWSは、割り当てに予定されている勤務コスト(2倍)を表します。
- ACWPは、これまでの割り当てで実行される作業の実際のコストを表します(ダブル)。
Microsoftプロジェクトで割り当てコストを表示するには:
- [タスクの使用]ページで、挿入メニューを選択してから列を選択します。
- 列を追加します。

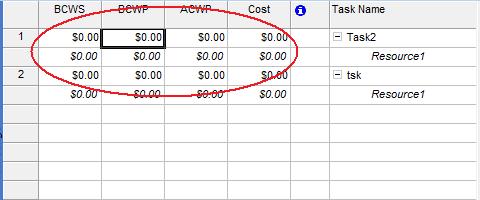

Microsoftプロジェクトのリソースコスト列
Asopsion.tasksで割り当てコストを取得
次の例は、Asopsion.tasksを使用してタスクコストを取得することを示しています。
1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
2// The path to the documents directory.
3String dataDir = Utils.getDataDir(AssignmentCost.class);
4
5Project project = new Project(dataDir + "EarnedValues2010.mpp");
6
7for (int i = 0; i < project.getResourceAssignments().getCount(); i++) {
8 ResourceAssignment ra = project.getResourceAssignments().getByUid(0);
9 System.out.println(ra.get(Asn.COST));
10 System.out.println(ra.get(Asn.ACWP));
11 System.out.println(ra.get(Asn.BCWP));
12 System.out.println(ra.get(Asn.BCWS));
13}
