프로젝트 파일의 기준
Contents
[
Hide
Show
]기본 작업 일정
TaskVaseline 클래스에 의해 노출 된 시작 및 마감 속성은 기준선이 저장된 경우 작업의 시작 및 마감 날짜를 읽고 쓰는 데 사용됩니다. 두 속성 모두 DateTime 데이터 유형을 지원합니다.

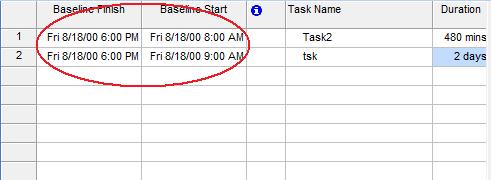

기준선을 저장 한 후 작업 기준 일정은 Microsoft Project에서 볼 수 있습니다.
- 보기 메뉴에서 더 많은보기를 선택한 다음 작업 항목을 선택하십시오.
- 삽입 메뉴에서 열을 선택하십시오.
- 원하는 열을 추가하십시오.
Aspose.Tasks를 사용하여 작업 기준 스케줄 받기
아래에 주어진 코드 예제는 작업의 기준선을 통과 한 후 콘솔 창의 작업 기준선 일정을 보여줍니다.
1// Create project instance
2System::SharedPtr<Project> project = System::MakeObject<Project>();
3
4// Creating TaskBaseline
5System::SharedPtr<Task> task = project->get_RootTask()->get_Children()->Add(u"Task");
6project->SetBaseline(Aspose::Tasks::BaselineType::Baseline);
7
8// Display task baseline schedule
9System::SharedPtr<TaskBaseline> baseline = task->get_Baselines()->ToList()->idx_get(0);
10System::Console::WriteLine(u"Baseline duration is 1 day: {0}", System::ObjectExt::Box<bool>(System::ObjectExt::Equals(System::ObjectExt::ToString(baseline->get_Duration()), u"1 day")));
11System::Console::WriteLine(u"BaselineStart is same as Task Start: {0}", System::ObjectExt::Box<bool>(System::ObjectExt::Equals(baseline->get_Start(), task->Get<System::DateTime>(Tsk::Start()))));
12System::Console::WriteLine(u"BaselineFinish is same as Task Finish: {0}", System::ObjectExt::Box<bool>(System::ObjectExt::Equals(baseline->get_Finish(), task->Get<System::DateTime>(Tsk::Finish()))));
