초과 근무, 나머지 비용 및 작업 가치 처리
Contents
[
Hide
Show
]초과 근무, 나머지 비용 및 작업 처리
ResourceAssignment 클래스는 과제의 초과 근무, 나머지 비용 및 작업을 처리하기위한 여러 속성을 노출시킵니다.
- Overtimecost는 과제의 실제 및 남은 초과 근무 비용 (소수)의 합을 나타냅니다.
- Overtimwork는 과제 (Timespan)에 대한 예정된 초과 근무 작업을 나타냅니다.
- 나머지 코스트는 과제를 완료하기위한 나머지 예상 비용을 나타냅니다 (소수).
- 나머지 OvertimeCost는 과제를 완료하기위한 나머지 예상 초과 근무 비용을 나타냅니다 (소수).
- 나머지 작업은 과제에 대한 예정된 나머지 작업 (Timespan)을 나타냅니다.
- 나머지 Overtimework는 과제에 대한 예정된 남은 초과 근무 작업 (TimesSpan)을 나타냅니다.
Microsoft Project에서 초과 근무, 나머지 비용 및 작업을 보려면 :
- 작업 사용 화면에서 삽입 메뉴를 선택한 다음 열을 선택하십시오.
- 원하는 열을 추가하십시오.

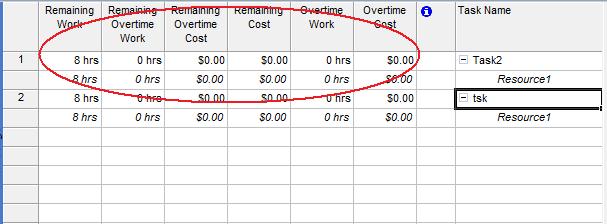

Microsoft Project에 추가 된 초과 근무, 나머지 비용 및 작업 열
Aspose.Tasks에서 과제를 극복하는 것
다음 예제는 과제를 극복하고 남은 비용 및 Aspose.Tasks 를 사용하여 작업하는 방법을 보여줍니다.
1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
2// The path to the documents directory.
3String dataDir = Utils.getDataDir(OvertimeRemainingCostsWork.class);
4
5Project project = new Project(dataDir + "project5.mpp");
6
7for (ResourceAssignment ra : project.getResourceAssignments()) {
8 System.out.println(ra.get(Asn.OVERTIME_COST));
9 System.out.println(ra.get(Asn.OVERTIME_WORK).toString());
10 System.out.println(ra.get(Asn.REMAINING_COST));
11 System.out.println(ra.get(Asn.REMAINING_OVERTIME_COST));
12 System.out.println(ra.get(Asn.REMAINING_OVERTIME_WORK).toString());
13}
