작업을 중지하고 재개하십시오

작업 중지 날짜는 종료 된 날짜입니다. 때로는 작업이 일시적으로 중지 된 다음 나중에 재개해야합니다. Microsoft Project는 정지 날짜를 계산하거나 사용자가 수동으로 입력 할 수 있습니다.

중지 및 재개 작업 작업

TSK 클래스에 의해 노출 된 정지 및 이력서 속성은 작업 중지 및 이력서 날짜를 읽거나 쓰는 데 사용됩니다.

Microsoft Project STOP 및 이력서 날짜의보기

작업의 중지 및 재개 날짜를 보려면 :

  1. 작업 입력 양식에서 inset 메뉴에서 을 선택하십시오.
  2. 정지 및 이력서 열을 추가하십시오.

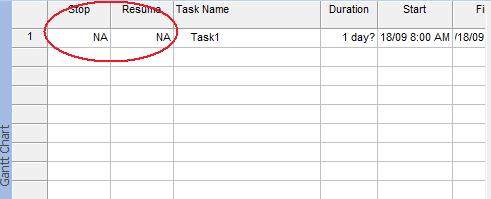

Microsoft Project의 정지 및 이력서 열

Microsoft Project에서 중지 또는 재개 작업을 수행하십시오

중지 및 재개 날짜

작업이 중단되지 않은 경우 정지 및 이력서 날짜를 사용할 수 없습니다. 날짜 값의 경우 na, Aspose.Tasks 는 평가 버전을 사용하는 경우 “1/1/2000"값을 취합니다. 완전히 라이센스가 부여 된 경우, Aspose.Tasks 는 na 값에 대해 dateTime.minValue를 사용합니다. 다음 예제는 프로젝트의 모든 작업에 대한 The Stop and Resume 날짜입니다.

 1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
 2String dataDir = Utils.getDataDir(StopAndResumeTask.class);
 3
 4Project project = new Project(dataDir + "input.mpp");
 5
 6// Create a ChildTasksCollector instance
 7ChildTasksCollector collector = new ChildTasksCollector();
 8
 9// Collect all the tasks from RootTask using TaskUtils
10TaskUtils.apply(project.getRootTask(), collector, 0);
11
12// Stop and Resume
13for (Task tsk : collector.getTasks()) {
14    if (tsk.get(Tsk.STOP).toString() == "1/1/2000")
15        System.out.println("NA");
16    else
17        System.out.println(tsk.get(Tsk.STOP).toString());
18    if (tsk.get(Tsk.RESUME).toString() == "1/1/2000")
19        System.out.println("NA");
20    else
21        System.out.println(tsk.get(Tsk.RESUME).toString());
22}
