프로젝트 속성 다루기

프로젝트 속성 다루기

Microsoft Project는 저장합니다 메타데이터 및 구성 각 프로젝트 파일(MPP/XML)과 함께.
With Aspose.Tasks for .NET을 사용하면 읽고, 수정하고, 쓸 수 있습니다 이러한 속성을 프로그래밍 방식으로.

다음이 포함됩니다:

일반 프로젝트 속성

Microsoft Project는 다음과 같은 메타데이터를 보관합니다: 시작/종료 날짜, 상태 날짜, 캘린더 유형, 및 기타.
또한 사용자 정의 속성.

참고: 다음 필드의 값을 설정할 수 없습니다 **Application** 및 **Producer** 필드입니다. 해당 필드는 자동으로 설정됩니다 *Aspose Ltd.* 및 *Aspose.Tasks for .NET x.x.x*.

속성

속성유형설명
StartDateDateTime프로젝트 시작 날짜
FinishDateDateTime프로젝트 종료 날짜
CurrentDateDateTime현재 작업 날짜
StatusDateDateTime진행 보고 날짜
IsScheduleFromStartBoolean시작 기준 또는 종료 기준으로 일정이 잡혔는지 여부
CalendarCalendar할당된 기본 캘린더

프로젝트 정보 읽기

해당 Project 클래스에는 프로젝트 속성과 관련된 여러 속성이 있습니다:

Microsoft Project에서 프로젝트 속성을 보려면 프로젝트 정보프로젝트 메뉴를 클릭하십시오.

Microsoft Project에서 프로젝트 정보 표시

다음의 프로그래밍 샘플은 프로젝트 시작 및 종료 날짜, 일정이 시작 기준인지 종료 기준인지, 작성자, 마지막 작성자, 개정, 키워드 및 주석을 읽어 출력하는 방법을 보여줍니다.

 1// Create a project reader instance
 2Project project = new Project("New Project.mpp");
 3
 4// Display project information
 5if (project.Get(Prj.ScheduleFromStart))
 6    Console.WriteLine("Project Finish Date : " + project.Get(Prj.StartDate).ToShortDateString());
 7else
 8    Console.WriteLine("Project Finish Date : " + project.Get(Prj.FinishDate).ToShortDateString());
 9Console.WriteLine(project.Get(Prj.Author));
10Console.WriteLine(project.Get(Prj.LastAuthor));
11Console.WriteLine(project.Get(Prj.Revision));
12Console.WriteLine(project.Get(Prj.Keywords));
13Console.WriteLine(project.Get(Prj.Comments));
14Console.WriteLine("The program has run successfully");

프로젝트 정보 쓰기

Aspose.Tasks for .NET은 프로젝트 정보를 읽을 뿐만 아니라 쓸 수도 있습니다. 아래 코드 샘플은 작성자, 마지막 작성자, 개정, 키워드 및 주석을 설정하는 방법을 보여줍니다.

1// Create project from template file
2Project project = new Project("New Project.mpp");
3// Set project information
4project.Set(Prj.Author, "Author");
5project.Set(Prj.LastAuthor, "Last Author");
6project.Set(Prj.Revision, 15);
7project.Set(Prj.Keywords, "MSP Aspose");
8project.Set(Prj.Comments, "Comments");
9project.Save("WriteProjectInfo_out.mpp", SaveFileFormat.MPP);

프로젝트 버전 확인

Aspose.Tasks for .NET API는 간단한 API 호출로 프로젝트 파일 정보를 검색하는 기능을 제공합니다. Project 클래스의 Get 메서드는 정적 클래스 Prj를 사용하여 프로젝트 관련 정보를 검색할 수 있게 합니다. 이 항목은 버전 정보를 검색하는 방법을 보여줍니다.

Prj 클래스가 노출하는 SaveVersion 및 LastSaved 속성은 프로젝트 버전과 프로젝트가 마지막으로 저장된 날짜를 결정하는 데 사용됩니다. SaveVersion은 Integer 데이터 형식을 지원하고, LastSaved는 DateTime 데이터 형식을 지원합니다.

다음 속성들을 사용하여 Prj.SaveVersionPrj.LastSaved 속성들을 사용하여 프로젝트 파일 형식 버전마지막 저장 날짜.

속성유형설명
SaveVersionint프로젝트 파일 버전
LastSavedDateTime마지막 저장 날짜
1Project project = new Project("New Project.mpp");
2
3// Display project version
4Console.WriteLine("Project Version : " + project.Get(Prj.SaveVersion).ToString());
5Console.WriteLine("Last Saved : " + project.Get(Prj.LastSaved).ToShortDateString());

기본 프로젝트 속성

Microsoft Project는 사용자가 프로젝트 설정 과정을 빠르게 할 수 있도록 기본 프로젝트 속성을 설정할 수 있게 합니다. 기본 속성은 새 작업의 시작 및 종료 시점을 정의하고 기본 초과 근무 수당 및 표준 급여율 등을 설정합니다. Aspose.Tasks for .NET은 이러한 기능을 지원합니다.

해당 Prj 클래스는 프로젝트의 기본 속성을 관리하기 위한 여러 속성을 제공합니다:

속성유형설명
DefaultStartTimeDateTime작업의 기본 시작 시간
DefaultFinishTimeDateTime작업의 기본 종료 시간
DefaultFixedCostAccrualCostAccrualType기본 비용 발생 방식
DefaultStandardRatedouble기본 표준 급여율
DefaultOvertimeRatedouble기본 초과근무 수당
DefaultTaskEVMethodEarnedValueMethodType획득 가치 계산
DefaultTaskTypeTaskType새 작업의 기본 유형

//

Microsoft Project에서 기본 프로젝트 정보를 보려면:

  1. 프로젝트를 엽니다.
  2. 에서 도구 메뉴에서 옵션.
  3. 이동하여 일반 탭. 여기에서 기본 표준 및 초과근무 수당 설정을 볼 수 있습니다.
  4. 이동하여 일정 탭. 여기에서 기본 작업 유형 및 기본 작업 시작 시간을 확인할 수 있습니다.

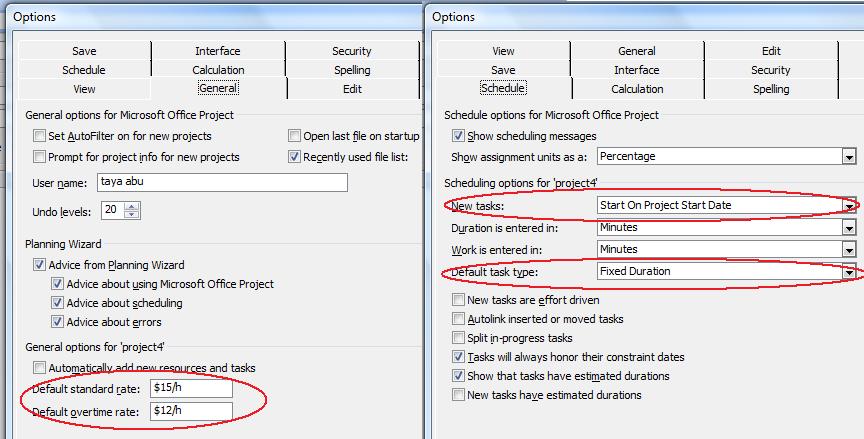

Aspose.Tasks가 작성한 Microsoft Project의 기본 프로젝트 정보

Microsoft Project에서 기본 정보 표시

기본 속성 읽기

다음 예제는 프로젝트의 기본 속성을 읽어 콘솔 창에 출력합니다.

 1// Create project
 2Project project = new Project("New Project.mpp");
 3
 4// Display default properties
 5Console.WriteLine("New Task Default Start: " + project.Get(Prj.DefaultStartTime).ToShortDateString());
 6Console.WriteLine("New Task Default Type: " + project.Get(Prj.DefaultTaskType));
 7Console.WriteLine("Resource Default Standard Rate: " + project.Get(Prj.DefaultStandardRate).ToString());
 8Console.WriteLine("Resource Default Overtime Rate: " + project.Get(Prj.DefaultOvertimeRate).ToString());
 9Console.WriteLine("Default Task EV Method: " + project.Get(Prj.DefaultTaskEVMethod).ToString());
10Console.WriteLine("Default Cost Accrual: " + project.Get(Prj.DefaultFixedCostAccrual).ToString());

기본 속성 쓰기

다음 코드 줄은 프로젝트의 기본 속성을 설정합니다.

 1// Create a project instance and Set default properties
 2Project project = new Project();
 3project.Set(Prj.ScheduleFromStart, true);
 4project.Set(Prj.StartDate, DateTime.Now);
 5project.Set(Prj.DefaultStartTime, project.Get(Prj.StartDate));
 6project.Set(Prj.DefaultTaskType, TaskType.FixedDuration);
 7project.Set(Prj.DefaultStandardRate, 15);
 8project.Set(Prj.DefaultOvertimeRate, 12);
 9project.Set(Prj.DefaultTaskEVMethod, EarnedValueMethodType.PercentComplete);
10project.Set(Prj.DefaultFixedCostAccrual, CostAccrualType.Prorated);
11project.Save("WriteDefaultProperties_out.xml", SaveFileFormat.XML);

프로젝트 요약 정보 쓰기

대부분의 프로그램은 저장하는 파일과 함께 요약 정보를 저장합니다. Microsoft Project도 예외가 아닙니다. 작성자 이름, 프로젝트 생성일, 마지막 편집 및 저장 시점 외에도 키워드, 제목, 설명 등 다양한 정보를 저장합니다. Aspose.Tasks for .NET은 이러한 정보를 읽고 쓸 수 있습니다.

Project 클래스의 Set 메서드는 쓰기 위해 사용될 수 있으며 Get 메서드는 Prj 클래스의 멤버를 사용하여 프로젝트 요약 정보를 읽는 데 사용됩니다. 요약 정보를 업데이트한 후 파일을 다시 저장할 수 있습니다. 기존 MPP 파일의 프로젝트 요약 정보를 업데이트하려면:

  1. 다음의 인스턴스를 생성합니다: Project 클래스
  2. 다음으로 노출된 다양한 속성을 설정합니다: Prj 클래스의 속성으로 요약 정보를 정의합니다.
  3. 다음 메서드를 사용하여 Project를 저장합니다: Save 메서드 of Project 클래스

파일의 요약 정보를 보려면:

  1. 파일 탐색기에서 파일을 찾습니다.
  2. 파일을 마우스 오른쪽 버튼으로 클릭하고 다음을 선택합니다: 속성.
  3. 이동하여 세부 정보 탭.

아래 코드 샘플은 프로젝트 요약 정보를 MPP 파일에 씁니다.

 1// Instantiate Project class
 2Project project = new Project("New Project.mpp");
 3
 4// Set project summary
 5project.Set(Prj.Author, "Author");
 6project.Set(Prj.LastAuthor, "Last Author");
 7project.Set(Prj.Revision, 15);
 8project.Set(Prj.Keywords, "MSP Aspose");
 9project.Set(Prj.Comments, "Comments");
10project.Save("WriteMPPProjectSummary_out.mpp", SaveFileFormat.MPP);

회계 연도 속성

회계 연도는 회계 연도 또는 예산 연도와 동일합니다. 이는 국가, 조직 또는 개인이 예산과 세금을 계산하는 기간입니다. Microsoft Project는 프로젝트에 대한 회계 연도를 정의할 수 있게 합니다. Aspose.Tasks for .NET은 개발자가 다음을 모두 수행할 수 있는 속성을 통해 이 기능을 지원합니다: 회계 연도 속성 읽기 기존 프로젝트에서 읽고 회계 연도 속성 설정 프로젝트를 생성하거나 작업할 때.

해당 Prj 클래스는 다음을 노출합니다: FyStartDateFiscalYearStart 속성은 프로젝트의 회계 연도를 관리하는 데 사용됩니다:

회계 연도 속성 읽기

FyStartDate 및 FiscalYearStart 속성은 Aspose.Tasks를 사용하여 현재 회계 연도 시작일이 무엇인지, 회계 연도 번호 매김이 사용되는지 여부를 쉽게 확인할 수 있게 합니다.

다음 코드는 프로젝트의 회계 연도 속성을 읽어 콘솔 창에 표시합니다.

1// Create a project instance
2Project project = new Project("New Project.mpp");
3
4// Display fiscal year properties
5Console.WriteLine("Fiscal Year Start Date : " + project.Get(Prj.FyStartDate).ToString());
6Console.WriteLine("Fiscal Year Numbering : " + project.Get(Prj.FiscalYearStart).ToString());

회계 연도 속성 쓰기

Microsoft Project에서 회계 연도 속성을 보려면:

  1. 프로젝트 파일을 엽니다.
  2. 에서 도구 메뉴에서 옵션.
  3. 클릭하여 캘린더 탭. 아래에 표시된 것과 비슷합니다.

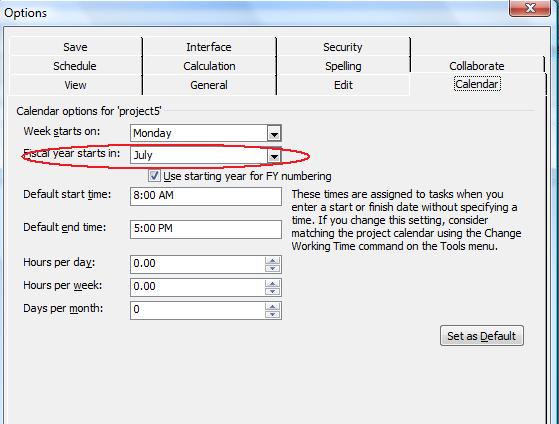

Microsoft Project에서 회계 연도 속성이 설정되었는지 확인하기

Microsoft Project의 회계 연도 속성

다음 예제는 프로젝트의 회계 연도 속성을 씁니다.

1// Create a project instance
2Project project = new Project("New Project.mpp");
3
4// Set fiscal year properties
5project.Set(Prj.FyStartDate, Month.July);
6project.Set(Prj.FiscalYearStart, true);
7project.Save("WriteFiscalYearProperties_out.mpp", SaveFileFormat.MPP);

요일 속성

Microsoft Project는 사용자가 다양한 요일 속성을 설정할 수 있게 합니다. 예를 들어, 주의 시작 요일과 한 달의 근무 일수 등입니다. Aspose.Tasks는 다음을 모두 수행할 수 있는 여러 속성을 통해 이러한 기능을 지원합니다: 요일 속성 읽기프로젝트에 쓰기.

Aspose.Tasks에는 다음에 의해 노출되는 일련의 속성이 있습니다: Project 클래스는 프로젝트의 요일 속성을 관리하기 위한 것입니다:

요일 속성 읽기

다음 코드는 프로젝트의 요일 속성을 읽어 콘솔 창에 출력합니다.

1Project project = new Project("New Project.mpp");
2
3// Display week days properties
4Console.WriteLine("Week Start Date : " + project.Get(Prj.WeekStartDay).ToString());
5Console.WriteLine("Days Per Month : " + project.Get(Prj.DaysPerMonth).ToString());
6Console.WriteLine("Minutes Per Day : " + project.Get(Prj.MinutesPerDay).ToString());
7Console.WriteLine("Minutes Per Week : " + project.Get(Prj.MinutesPerWeek).ToString());

요일 속성 쓰기

Microsoft Project에서 요일 속성을 보려면:

  1. 파일을 엽니다.
  2. 에서 도구 메뉴에서 옵션.
  3. 선택하여 캘린더 탭. 아래 예와 비슷하게 표시됩니다.

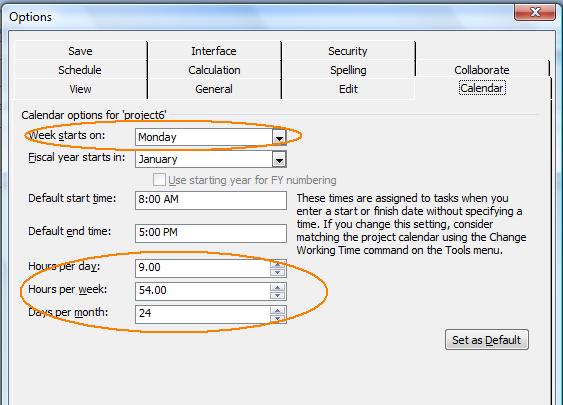

Microsoft Project에서 요일 속성 보기

Microsoft Project의 캘린더 속성

다음 코드는 위 스크린샷에 표시된 것처럼 요일 속성을 프로젝트에 씁니다.

1// Create a project instance
2Project project = new Project("New Project.mpp");
3
4// Set week days properties
5project.Set(Prj.WeekStartDay, DayType.Monday);
6project.Set(Prj.DaysPerMonth, 24);
7project.Set(Prj.MinutesPerDay, 540);
8project.Set(Prj.MinutesPerWeek, 3240);
9project.Save("WriteWeekdayProperties_out.xml", SaveFileFormat.XML);

통화 속성

Microsoft Project는 프로젝트에서 비용이 표시되는 통화를 설정할 수 있게 합니다. 통화 코드, 소수점 자릿수 및 통화 기호를 정의하여 비용을 읽기 쉽고 직관적으로 표시할 수 있습니다. Aspose.Tasks for .NET은 이러한 기능을 지원하며 개발자가 통화 속성을 설정하고 제어할 수 있도록 여러 속성을 제공합니다. 이 항목은 다음 두 가지 방법을 설명합니다: 통화 속성 읽기통화 속성 설정 방법.

Aspose.Tasks for .NET은 다음에 의해 노출되는 속성을 제공합니다: Prj 클래스는 통화 속성을 관리하기 위한 것입니다:

통화 속성 읽기

다음 코드는 프로젝트의 통화 속성을 읽습니다.

1Project project = new Project("New Project.mpp");
2
3// Display currency properties
4Console.WriteLine("Currency Code : " + project.Get(Prj.CurrencyCode).ToString());
5Console.WriteLine("<br>Currency Digits : " + project.Get(Prj.CurrencyDigits).ToString());
6Console.WriteLine("<br>Currency Symbol : " + project.Get(Prj.CurrencySymbol).ToString());
7Console.WriteLine("Currency Symbol Position" + project.Get(Prj.CurrencySymbolPosition).ToString());

통화 속성 쓰기

Microsoft Project에서 통화 속성을 보려면:

  1. 프로젝트 파일을 엽니다.
  2. 에서 도구 메뉴에서 옵션.
  3. 클릭하여 보기 탭. 아래에 표시된 것과 비슷합니다.

Microsoft Project에서 통화 속성 읽기

Microsoft Project에서 통화 속성 확인

다음 예제는 프로젝트에 통화 속성을 씁니다.

 1// Create a project instance
 2Project project = new Project("New Project.mpp");
 3
 4// Set currency properties
 5project.Set(Prj.CurrencyCode, "AUD");
 6project.Set(Prj.CurrencyDigits, 2);
 7project.Set(Prj.CurrencySymbol, "$");
 8project.Set(Prj.CurrencySymbolPosition, CurrencySymbolPositionType.After);
 9
10project.Save("WriteCurrencyProperties_out.xml", SaveFileFormat.XML);

새 작업의 속성 설정

Microsoft Project는 추가된 새 작업에 대한 기본 속성을 설정할 수 있게 합니다. 이 항목은 Aspose.Tasks for .NET API를 사용하여 새 작업의 기본 시작 날짜를 설정하는 방법을 설명합니다.

해당 Prj 클래스는 다음을 노출합니다: NewTaskStartDate 속성은 새 작업의 시작 날짜를 정의합니다. 이 속성은 다음에 정의된 값을 지원합니다: TaskStartDateType 열거형 타입.

작업 속성을 보려면:

  1. Microsoft Project로 파일을 엽니다.
  2. 에서 도구 메뉴에서 옵션.
  3. 선택하여 일정 탭. 해당 탭은 아래에 표시된 것과 비슷합니다.

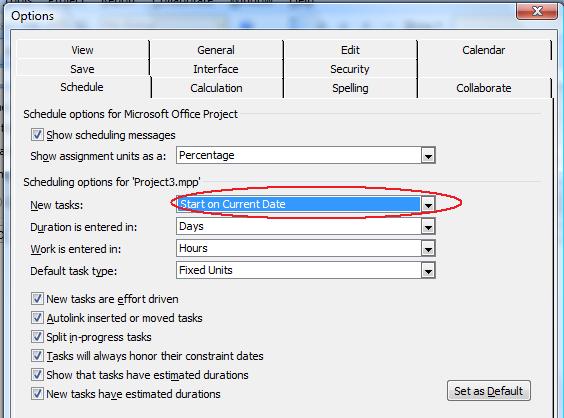

새 작업이 현재 날짜에 시작하도록 설정됨

Microsoft Project에서 작업의 일정 옵션 변경

다음 코드 줄은 새 작업의 시작 날짜를 설정합니다.

1// Create a project instance Set new task property and Save the project as XML project file
2Project project = new Project();
3project.Set(Prj.NewTaskStartDate, TaskStartDateType.CurrentDate);
4project.Save("SetAttributesForNewTasks_out.xml", SaveFileFormat.XML);
5
6// Display Status.
7Console.WriteLine("New Task created with start date successfully.");

사용자 정의 및 내장 속성 읽기

Aspose.Tasks for .NET에서는 사용자 정의 속성이 형식화된 컬렉션을 통해 제공되는 반면 내장 속성은 직접 제공됩니다.

다음 코드 예제는 사용자 정의 및 내장 속성을 읽는 방법을 보여줍니다.

 1// Create a project reader instance
 2Project project = new Project("New Project.mpp");
 3
 4// custom properties are available through the typed collection
 5foreach (var property in project.CustomProps)
 6{
 7    Console.WriteLine(property.Type);
 8    Console.WriteLine(property.Name);
 9    Console.WriteLine(property.Value);
10}
11
12// built-in properties are available directly
13Console.WriteLine(project.BuiltInProps.Author);
14Console.WriteLine(project.BuiltInProps.Title);
15
16
17// or as an item of built-in property collection
18foreach (var property in project.BuiltInProps)
19{
20    Console.WriteLine(property.Name);
21    Console.WriteLine(property.Value);
22}
