Обработка ограничений задачи

Ограничения задач используются для определения расписания проекта Microsoft Project и определения того, когда задачи должны быть начаты или завершены. Ограничения могут быть гибкими - запустить или заканчивать как можно скорее или как можно позже - или негибкой. Негибкие ограничения связаны с конкретными датами.

Работа с ограничениями

Свойства ограничения и ограничения Constranttype выявляются задача класса для обработки ограничений:

Установка ограничений в Microsoft Project

Чтобы установить ограничения в проекте Microsoft:

  1. В меню View выберите Больше представлений, а затем Форма ввода задачи.
  2. Дважды щелкните задачу в форме записи задачи.
  3. Выберите вкладку Advance.
  4. Установите ограничение, выбрав опцию из списка типа и дату для даты ограничения.

Установка ограничений в Microsoft Project

Обновление ограничений задач в Microsoft Project

Установка ограничений с Aspose.tasks

Дата ограничения - это, когда тип ограничения является как можно скорее или как можно позже. Для значений даты, равных Na, Aspose.Tasks использует значение «1/1/2000» в оценке версии, а также DateTime.minvalue для лицензированного продукта. В следующем случае мы принимаем исходный файл проекта в качестве ввода и применяем различные типы ограничений в различных задачах в каждом случае. Следующие образцы кода показывают применение различных типов ограничений и сопровождаемый снимок результата для каждого случая.

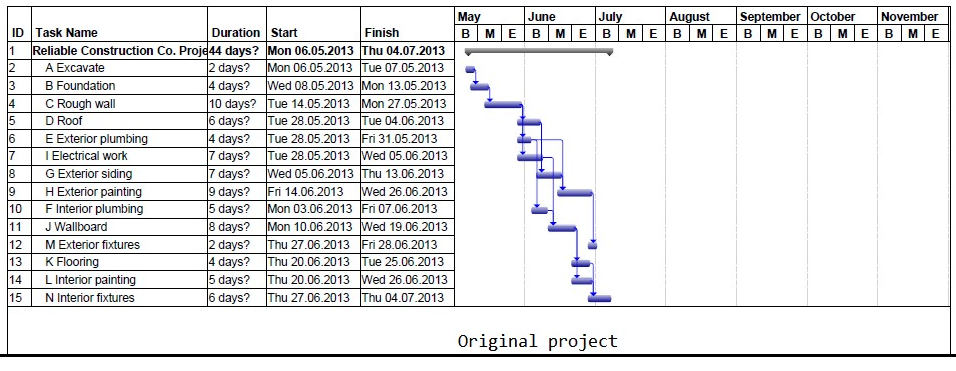

Входной файл

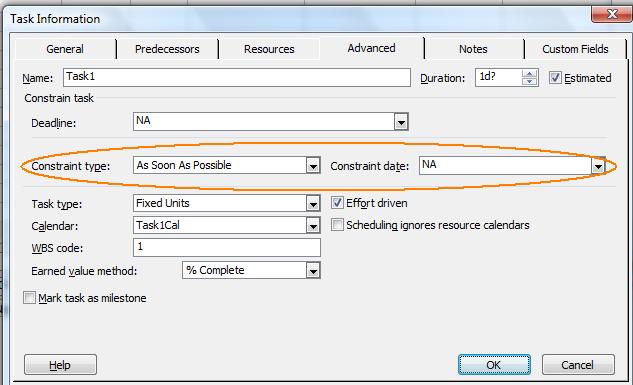

Редактировать файл MPP с ограничениями задач в Microsoft Project

Приведенные ниже образцы кода установили тип ограничения, чтобы начать не раньше.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.StartNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 3, 9, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

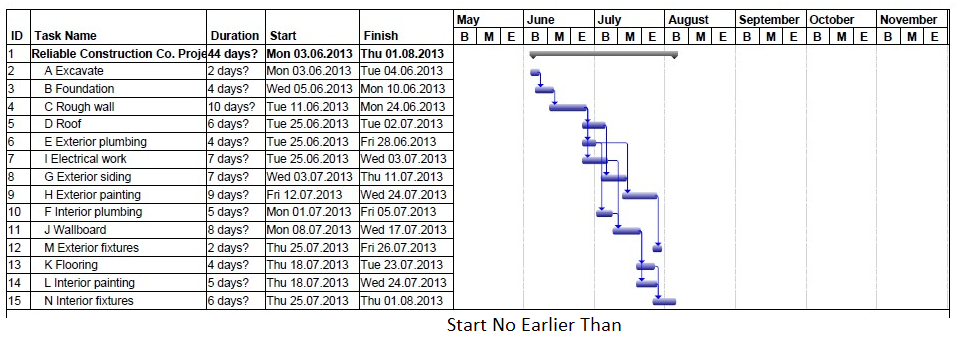

Output file with Start No Earlier Than constraint

save MPP file with task constraints in Microsoft Project

The code samples below set the constraint type set to Finish No Earlier Than.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.FinishNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

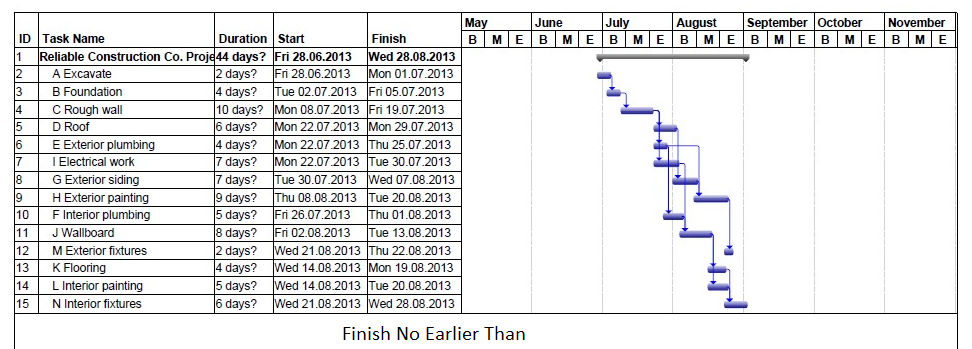

Output file showing Finish No Earlier Than constraint

Finish No Earlier Than task constraint in Microsoft Project

The code samples below set the constraint type set to Must Start On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Start On for task with Id 2
 5Task roof = project.getRootTask().getChildren().getById(2);
 6roof.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10roof.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustStartOn_out.pdf", options);

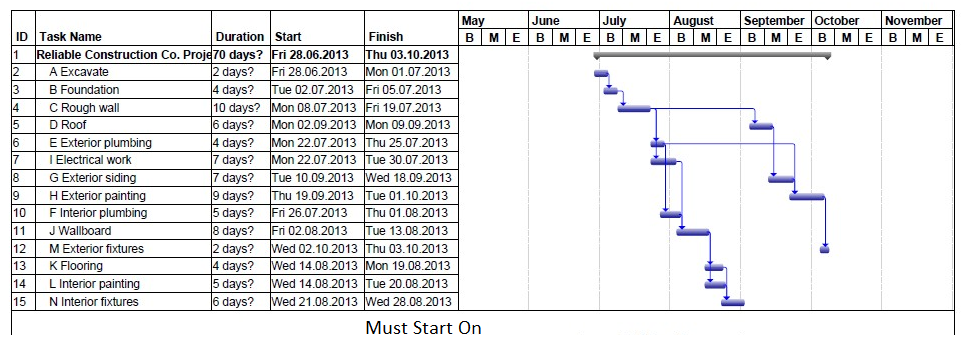

Output file showing Must Start On constraint

Must Start On task constraint in Microsoft Project

The code samples below set the constraint type set to As Late As Possible.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint As Late As Possible for task with Id 11
 5Task wallBoard = project.getRootTask().getChildren().getById(11);
 6wallBoard.set(Tsk.CONSTRAINT_TYPE, ConstraintType.AsLateAsPossible);
 7
 8// Save project as pdf
 9SaveOptions options = new PdfSaveOptions();
10options.setStartDate(project.get(Prj.START_DATE));
11options.setTimescale(Timescale.ThirdsOfMonths);
12project.save(dataDir + "project_AsLateAsPossible_out.pdf", options);

Output file showing As Late As Possible constraint

As Late As Possible task constraint in Microsoft Project

The code sample below shows the constraint type set to Must Finish On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Finish On for task with Id 15
 5Task interiorFixtures = project.getRootTask().getChildren().getById(15);
 6interiorFixtures.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 9, 21, 18, 0, 0);
10interiorFixtures.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustFinishOn_out.pdf", options);

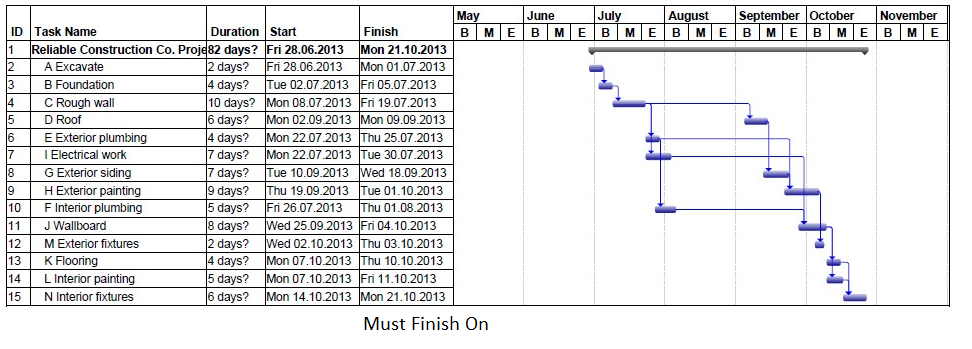

Output file showing Must Finish On constraint

Must Finish On task constraint in Microsoft Project

Getting Constraints

This code sample displays any constraints found when traversing the tasks in the project to a command window.

 1Project project = new Project(dataDir + "Project2.mpp");
 2
 3// Create a ChildTasksCollector instance
 4ChildTasksCollector collector = new ChildTasksCollector();
 5
 6// Collect all the tasks from RootTask using TaskUtils
 7TaskUtils.apply(project.getRootTask(), collector, 0);
 8
 9// Parse through all the collected tasks
10for (Task tsk1 : collector.getTasks())
11{
12    if (tsk1.get(Tsk.CONSTRAINT_DATE).toString() == "1/1/2000")
13        System.out.println("NA");
14    else
15        System.out.println(tsk1.get(Tsk.CONSTRAINT_DATE).toString());
16
17    System.out.println(tsk1.get(Tsk.CONSTRAINT_TYPE).toString());
18}
