WBS, связанные с задачей

Коды WBS, коды структуры разбивки работ, позволяют назначать номера набросок для задач в соответствии с потребностями вашего бизнеса. Это метод применения индивидуальной схемы схем для проекта. Aspose.Tasks для Java поддерживает эту функцию.

Работа со структурой разбивки работы

Свойства WBS и WBSlevel, выявленные классом TSK, используются для чтения и написания структуры разбивки задач:

Microsoft Project View WBS

Чтобы просмотреть информацию WBS в Microsoft Project:

  1. В форме записи задачи выберите меню Вставка, а затем столбец.
  2. Добавьте столбец WBS.

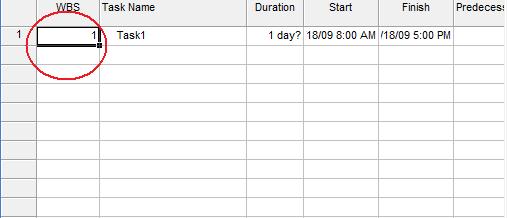

Структура разбивки работы в Microsoft Project

WBS, связанные с задачами

Получение wbs в asope.tasks

Следующие примеры показывают, как получить значение WBS задачи с помощью Aspose.tasks.

 1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
 2// The path to the documents directory.
 3String dataDir = Utils.getDataDir(WbsAssociatedWithTask.class);
 4
 5Project project = new Project(dataDir + "input.mpp");
 6
 7// Create a ChildTasksCollector instance
 8ChildTasksCollector collector = new ChildTasksCollector();
 9
10// Collect all the tasks from RootTask using TaskUtils
11TaskUtils.apply(project.getRootTask(), collector, 0);
12
13// Parse through all the collected tasks
14for (Task tsk : collector.getTasks()) {
15    System.out.println(tsk.get(Tsk.WBS));
16    System.out.println(tsk.get(Tsk.WBS_LEVEL));
17    // set custom WBS
18    tsk.set(Tsk.WBS, "custom wbs");
19}

Renumber WBS Codes

Aspose.Tasks for Java API can renumber WBS codes similar to MSP’s “Renumber” function.

 1String dataDir = Utils.getDataDir(WbsAssociatedWithTask.class);
 2
 3Project project = new Project(dataDir + "RenumberExample.mpp");
 4
 5List<Task> tasks = (List<Task>) project.getRootTask().selectAllChildTasks();
 6
 7System.out.println("WBS codes before: ");
 8
 9// output: ""; "1"; "2"; "4"
10for (Task task: tasks)
11{
12    System.out.println("\"" + task.get(Tsk.WBS) + "\"" + "; ");
13}
14
15// project.RenumberWBSCode(); // this overload could have used too
16List<Integer> listIds = new ArrayList<>();
17listIds.add(1);
18listIds.add(2);
19listIds.add(3);
20project.renumberWBSCode(listIds);
21
22System.out.println("\nWBS codes after: ");
23
24// output: ""; "1"; "2"; "3"
25for (Task task: tasks)
26{
27    System.out.println("\"" + task.get(Tsk.WBS) + "\"" + "; ");
28}
