Робота з варіантами роботи
Contents
[
Hide
Show
]Управління відхиленнями
Клас Resourceassignment розкриває кілька властивостей для поводження з дисперсією у базових значеннях призначення та фактичної вартості, дати початку, закінчення даних та роботи:
- Костваріант обробляє дисперсію вартості проти базової лінії призначення (подвійний).
- StartVariance обробляє дисперсію в дату початку проти базової лінії призначення (ціле число).
- Finishvariance обробляє дисперсію в кінцевій даті проти базової лінії призначення (ціле число).
- Workvariance обробляє дисперсію в роботі проти базової лінії призначення (подвійний).
Щоб побачити відхилення від призначення ресурсів у Microsoft Project:
- На екрані використання завдань виберіть вставте та десять стовпців.
- Додайте потрібні стовпці.

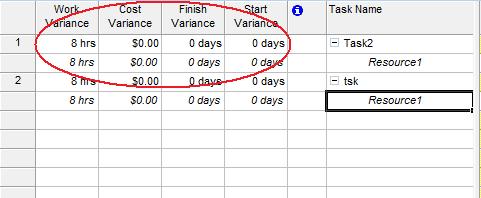

Стовпці дисперсії додаються в Microsoft Project
Отримання дисперсії призначення в aspose.tasks
Наступний приклад показує, як отримати дисперсію на ресурсах за допомогою Aspose.tasks.
1// For complete examples and data files, please go to https://github.com/aspose-tasks/Aspose.Tasks-for-Java
2// The path to the documents directory.
3String dataDir = Utils.getDataDir(DealingVariances.class);
4
5Project project = new Project(dataDir + "project5.mpp");
6
7for (ResourceAssignment ra : project.getResourceAssignments()) {
8 System.out.println(ra.get(Asn.WORK_VARIANCE));
9 System.out.println(ra.get(Asn.COST_VARIANCE));
10 System.out.println(ra.get(Asn.START_VARIANCE));
11 System.out.println(ra.get(Asn.FINISH_VARIANCE));
12}
