Обробка обмежень завдань

Обмеження завдань використовуються для визначення графіку проекту Microsoft Project та визначення, коли завдання слід запустити або закінчити. Обмеження можуть бути гнучкими - запустити або закінчити якомога швидше або якомога пізно - або негнучкий. Блянзгові обмеження пов’язані з конкретними датами.

Робота з обмеженнями

Властивості обмеження та обмеження типу викриваються класом завдання для обробки обмежень:

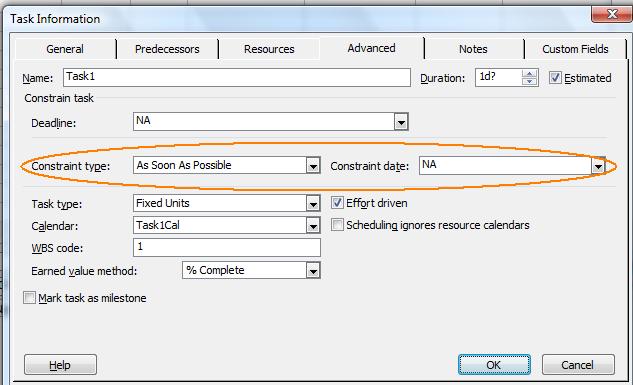

Встановлення обмежень у проекті Microsoft

Для встановлення обмежень у проекті Microsoft:

  1. У меню Переглянути виберіть Більше переглядів, а потім форма введення завдань.
  2. Двічі клацніть завдання у формі запису завдання.
  3. Виберіть вкладку Advance.
  4. Встановіть обмеження, вибравши опцію зі списку типу обмеження та датою Дата обмеження **.

Встановлення обмежень у проекті Microsoft

Оновлення обмежень завдань у Microsoft Project

Встановлення обмежень з aspose.tasks

Дата обмеження - НА, коли тип обмеження є якнайшвидше або якомога пізно. Для значень дати, що дорівнюють Na, Aspose.Tasks використовує значення “1/1/2000” у версії оцінки та dateTime.minValue для ліцензованого продукту. У наведеному нижче випадку ми беремо вихідний файл проекту як вхід і застосовуємо різні типи обмежень у різних завданнях у кожному випадку. Наступні зразки коду показують застосування різних типів обмежень та супровідний знімок результату для кожного випадку.

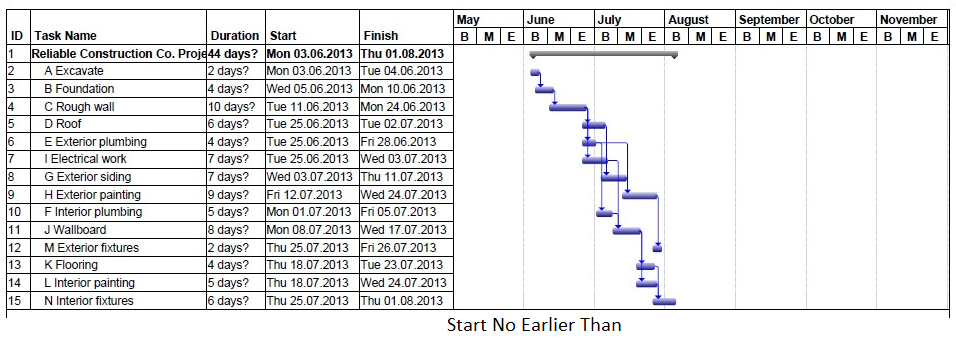

Вхідний файл

Редагувати файл MPP з обмеженнями завдань у Microsoft Project

Зразки коду нижче встановлюють тип обмеження, щоб запустити не раніше.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.StartNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 3, 9, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

Output file with Start No Earlier Than constraint

save MPP file with task constraints in Microsoft Project

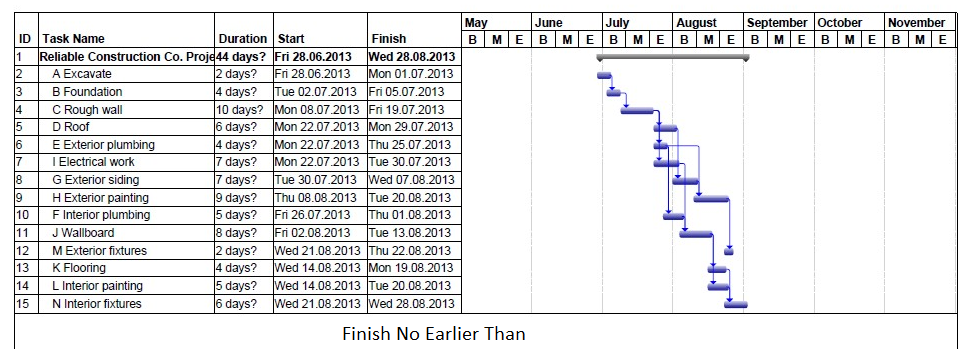

The code samples below set the constraint type set to Finish No Earlier Than.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Start No Earlier Than on task with Id 1
 5Task summary = project.getRootTask().getChildren().getById(1);
 6summary.set(Tsk.CONSTRAINT_TYPE, ConstraintType.FinishNoEarlierThan);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10summary.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions o = new PdfSaveOptions();
14o.setStartDate(project.get(Prj.START_DATE));
15o.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_StartNoEarlierThan_out.pdf", o);

Output file showing Finish No Earlier Than constraint

Finish No Earlier Than task constraint in Microsoft Project

The code samples below set the constraint type set to Must Start On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Start On for task with Id 2
 5Task roof = project.getRootTask().getChildren().getById(2);
 6roof.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 6, 1, 18, 0, 0);
10roof.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustStartOn_out.pdf", options);

Output file showing Must Start On constraint

Must Start On task constraint in Microsoft Project

The code samples below set the constraint type set to As Late As Possible.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint As Late As Possible for task with Id 11
 5Task wallBoard = project.getRootTask().getChildren().getById(11);
 6wallBoard.set(Tsk.CONSTRAINT_TYPE, ConstraintType.AsLateAsPossible);
 7
 8// Save project as pdf
 9SaveOptions options = new PdfSaveOptions();
10options.setStartDate(project.get(Prj.START_DATE));
11options.setTimescale(Timescale.ThirdsOfMonths);
12project.save(dataDir + "project_AsLateAsPossible_out.pdf", options);

Output file showing As Late As Possible constraint

As Late As Possible task constraint in Microsoft Project

The code sample below shows the constraint type set to Must Finish On.

 1// Create project instance
 2Project project = new Project(dataDir + "ConstraintStartNoEarlierThan.mpp");
 3
 4// Set constraint Must Finish On for task with Id 15
 5Task interiorFixtures = project.getRootTask().getChildren().getById(15);
 6interiorFixtures.set(Tsk.CONSTRAINT_TYPE, ConstraintType.MustFinishOn);
 7
 8java.util.Calendar cal = java.util.Calendar.getInstance();
 9cal.set(2013, 9, 21, 18, 0, 0);
10interiorFixtures.set(Tsk.CONSTRAINT_DATE, cal.getTime());
11
12// Save project as pdf
13SaveOptions options = new PdfSaveOptions();
14options.setStartDate(project.get(Prj.START_DATE));
15options.setTimescale(Timescale.ThirdsOfMonths);
16project.save(dataDir + "project_MustFinishOn_out.pdf", options);

Output file showing Must Finish On constraint

Must Finish On task constraint in Microsoft Project

Getting Constraints

This code sample displays any constraints found when traversing the tasks in the project to a command window.

 1Project project = new Project(dataDir + "Project2.mpp");
 2
 3// Create a ChildTasksCollector instance
 4ChildTasksCollector collector = new ChildTasksCollector();
 5
 6// Collect all the tasks from RootTask using TaskUtils
 7TaskUtils.apply(project.getRootTask(), collector, 0);
 8
 9// Parse through all the collected tasks
10for (Task tsk1 : collector.getTasks())
11{
12    if (tsk1.get(Tsk.CONSTRAINT_DATE).toString() == "1/1/2000")
13        System.out.println("NA");
14    else
15        System.out.println(tsk1.get(Tsk.CONSTRAINT_DATE).toString());
16
17    System.out.println(tsk1.get(Tsk.CONSTRAINT_TYPE).toString());
18}
