Node.js ile C++ kullanarak Gantt Çizelgesi nasıl oluşturulur
Gantt grafiği nedir?
Gantt grafiği, bir proje takvimini anlatan bir tür çubuk grafik türüdür. Bir projenin çeşitli unsurlarının başlangıç ve bitiş tarihlerini gösterir. Her görev veya etkinlik, süresine karşılık gelen bir çubukla temsil edilir. Gantt grafikleri ayrıca görevler arasındaki bağımlılıkları gösterir, böylece proje yöneticileri görevlerin tamamlanması gereken sıralamayı görselleştirebilir. Bunlar, proje yönetiminde projeleri etkin şekilde planlamak, zamanlamak ve izlemek için yaygın olarak kullanılır.
Excel’de Gantt Grafiği Nasıl Oluşturulur?
Excel’de Gantt grafiği oluşturmak için aşağıdaki adımları izleyebilirsiniz:
-

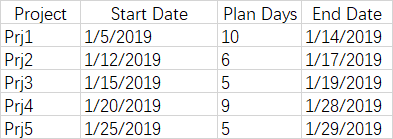

Gantt grafiği için bazı veri ekleyin.
-
Veriyi seçin ve Ekle –> Grafikler –> Sütun veya Çubuk Grafik Ekle –> Katlı Çubuk Grafik seçeneklerini kullanın. Örneğimizde, B1:B7, ve ardından Katlı Çubuk grafiği ekleyin.
-
Grafiği seçin, Veri Ekle -> Ekle, Seri adı ve Seri değerleri ayarlarını aşağıdaki gibi yapın.
-

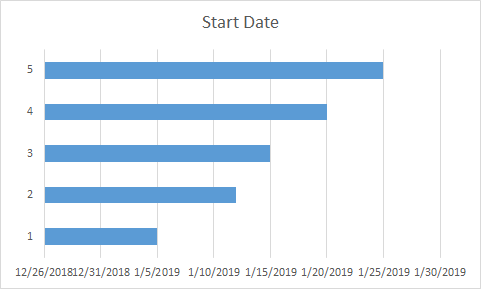

Grafiği seçin, Yatay (Kategori) Eksen Etiketleri düzenleyin.
-
Eksen Biçimlendir seçeneğiyle Y Ekseni, Kategorileri ters sırada seçin.
-
Mavi Seriyi seçin ve Doldur -> Doldurmasız seçeneğini ayarlayın.
-

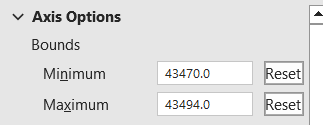

Eksen Formatını açın, X Eksenini ayarlayın ve En düşük ve en yüksek değerleri belirleyin (1/5/2019:43470, 1/30/2019:43494).
-

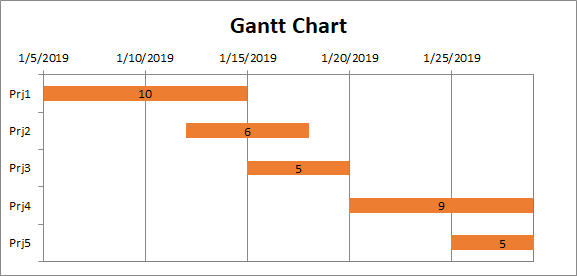

Grafik için Veri Etiketleri Ekle, şimdi bir Gantt grafiği elde edeceksiniz.
Aspose.Cells’te Gantt Çizelgesi Nasıl Eklenir
Lütfen aşağıdaki örnek kodu inceleyin. Bu kod, bazı örnek veriler içeren örnek Excel dosyasını yükler. Ardından, başlangıç verilerine dayanarak yığılmış çubuk grafiği oluşturur ve ilgili özellikleri belirler. Son olarak, çalışma kitabını çıkış XLSX formatında kaydeder. Aşağıdaki ekran görüntüsü, Aspose.Cells tarafından oluşturulan Gantt çizelgesini gösterir.
Örnek Kod
const path = require("path");
const AsposeCells = require("aspose.cells.node");
// The path to the documents directory.
const dataDir = path.join(__dirname, "data");
const filePath = path.join(dataDir, "sample.xlsx");
// Loads the workbook which contains hidden external links
const workbook = new AsposeCells.Workbook(filePath);
// Access the first worksheet
const worksheet = workbook.getWorksheets().get(0);
// Create BarStacked Chart
const i = worksheet.getCharts().add(AsposeCells.ChartType.BarStacked, 5, 6, 20, 15);
// Retrieve the Chart object
const chart = worksheet.getCharts().get(i);
// Set the chart title name
chart.getTitle().setText("Gantt Chart");
// Set the chart title is Visible
chart.getTitle().setIsVisible(true);
// Set data range
chart.setChartDataRange("B1:B6", true);
// Add series data range
chart.getNSeries().add("C2:C6", true);
// No fill for one serie
chart.getNSeries().get(0).getArea().getFillFormat().setFillType(AsposeCells.FillType.None);
// Set the Horizontal(Category) Axis
chart.getNSeries().setCategoryData("A2:A6");
// Reverse the Horizontal(Category) Axis
chart.getCategoryAxis().setIsPlotOrderReversed(true);
// Set the value axis's MinValue and MaxValue
const minValue = parseFloat(worksheet.getCells().get("B2").getValue());
const maxValue = parseFloat(worksheet.getCells().get("D6").getValue());
chart.getValueAxis().setMinValue(isNaN(minValue) ? 0 : minValue);
chart.getValueAxis().setMaxValue(isNaN(maxValue) ? 0 : maxValue);
chart.getPlotArea().getArea().getFillFormat().setFillType(AsposeCells.FillType.None);
// Show the DataLabels
chart.getNSeries().get(1).getDataLabels().setShowValue(true);
// Disable the Legend
chart.setShowLegend(false);
// Save the result
workbook.save("result.xlsx");
